Contraloría reporta sobrecostos de $12,2 billones en Hidroituango y avances en construcción
Sobrecostos de $12,2 billones en Hidroituango según Contraloría

Contraloría detalla sobrecostos de $12,2 billones en proyecto Hidroituango

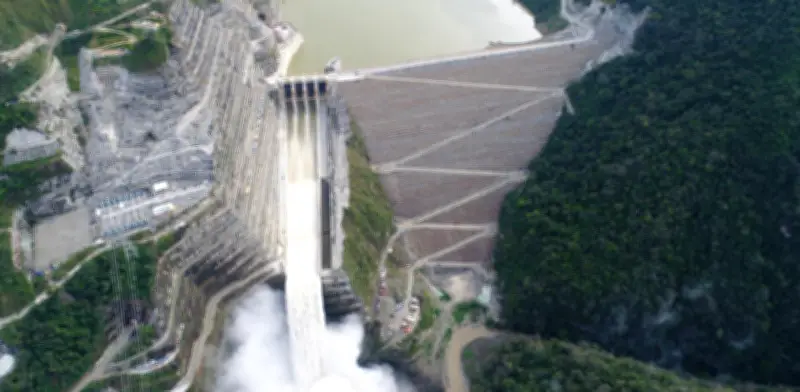

La Contraloría General de la República realizó una visita de seguimiento al Proyecto Hidroeléctrico Ituango, conocido como Hidroituango, donde evidenció avances significativos pero también reveló cifras alarmantes sobre los costos adicionales que ha enfrentado esta megaobra estratégica para el sistema energético colombiano.

Avance cercano al 95% pero con sobrecostos del 111%

Según el informe presentado por el órgano de control fiscal, con corte al 28 de febrero de 2026, el proyecto registra un avance ejecutado del 95,01%, frente a un avance programado del 95,07%. Este dato refleja que la construcción se mantiene cercana a lo previsto en el cronograma actualizado, aunque con importantes desviaciones financieras.

El aspecto más preocupante que destaca la Contraloría es el sobrecosto del 111% que ha acumulado la obra. La inversión inicial estaba presupuestada en $11 billones, pero debido a las contingencias ocurridas, especialmente el grave incidente de 2018, se han tenido que realizar adiciones que alcanzan los $12,2 billones adicionales.

Banner ancho de Pickt — app de listas de compras colaborativas para Telegram

La contingencia de 2018 que marcó el proyecto

El punto de inflexión ocurrió en abril de 2018 cuando se presentó el taponamiento de uno de los túneles de desviación del río Cauca, infraestructura clave para controlar el flujo del agua durante la construcción de la presa. Esta situación generó un aumento súbito de la presión hidráulica dentro del proyecto, lo que obligó a habilitar de manera urgente otras galerías para permitir el paso del río y evitar el sobrellenado del embalse.

El episodio provocó una emergencia técnica de gran escala que llevó a evacuaciones preventivas aguas abajo y a la activación de planes de contingencia para proteger a las comunidades cercanas. Posteriormente, el ingreso descontrolado de agua a la casa de máquinas inundó parte de las instalaciones subterráneas y obligó a modificar completamente el cronograma de construcción.

Cuatro turbinas ya en operación comercial

A pesar de los contratiempos, el proyecto ha logrado avances operativos significativos. La central hidroeléctrica ya cuenta con cuatro turbinas en funcionamiento comercial:

  • Dos turbinas operativas desde diciembre de 2022
  • Otras dos turbinas operativas desde octubre de 2023

Estas unidades han aportado al Sistema Interconectado Nacional 21.638 gigavatios hora de energía, contribuyendo a atender la creciente demanda eléctrica del país. Según Empresas Públicas de Medellín (EPM), la central ha cumplido hasta ahora con sus obligaciones de energía firme, alcanzando una disponibilidad superior al 91% durante el año 2025.

Importancia estratégica y seguimiento de la Contraloría

La Contraloría explicó que analizará aspectos relacionados con:

  1. Las pólizas de seguro del proyecto
  2. Los cambios en los plazos de ejecución
  3. El aumento de los costos

Este análisis tiene como objetivo establecer responsabilidades y verificar la correcta utilización de los recursos públicos comprometidos en la iniciativa. La entidad mantendrá vigilancia permanente sobre el proyecto, ubicado en el norte de Antioquia sobre el río Cauca.

La importancia estratégica de Hidroituango radica en su capacidad de generación de hasta 2.400 megavatios hora, lo que permitirá que, una vez finalice su construcción, la central pueda aportar aproximadamente el 17% de la demanda actual de energía eléctrica del país. Este aporte es crucial en un contexto marcado por la preocupación sobre el abastecimiento energético nacional y la necesidad de fuentes de generación confiables y sostenibles.
